一、基本情況
本人與被投訴方簽訂住宅裝修施工合同,合同總價88888元。
截至目前已支付款項:
1.?簽訂合同時支付定金:26666.04元
2.?開工后支付工程款:35555.2元
合計已支付:62221.24元
施工內容目前僅完成:房屋拆改、全屋石膏線、窗簾盒、局部造型及瓷磚鋪貼。現因施工質量嚴重不達標、多項承諾未兌現、嚴重違約違規,無法繼續履行合同,特提出投訴。
二、事實與理由

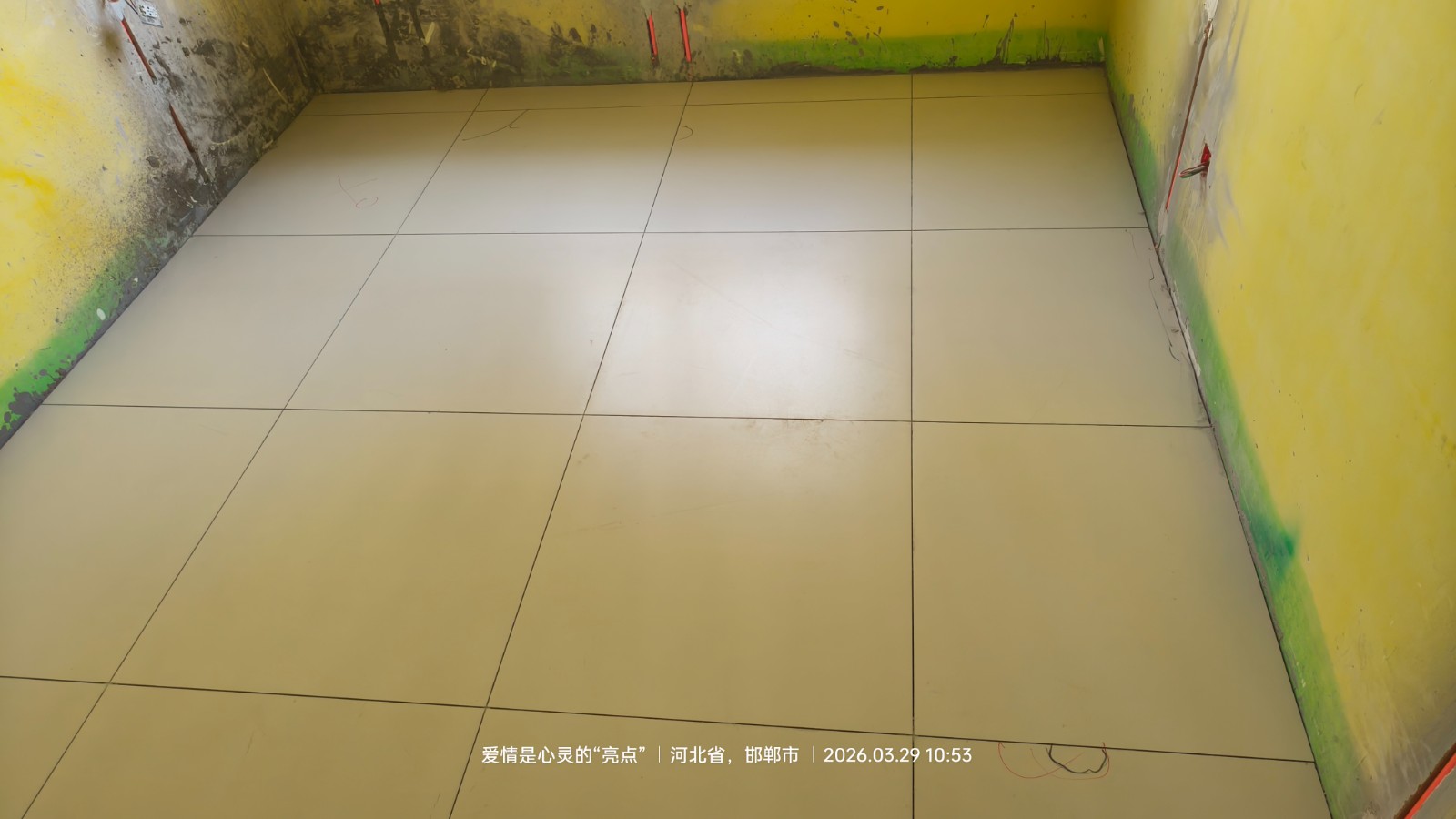

1.?防水層被施工人員人為破壞,二次修復不規范
衛生間防水層施工完成后,被被投訴方鋪貼瓷磚的施工人員踩踏損壞,造成防水層破損漏水。事后雖進行修補并完成閉水試驗,但修復未按國家規范施工,僅在破損處簡單涂抹堵漏王并表面涂刷防水,未對破損區域進行擴邊清理、基層加固等標準工序,屬于不規范修復,存在后期再次開裂滲漏的重大隱患。

2.?貼磚前拒絕做地暖、給水管道保壓試驗,違規施工

水電改造完工后前期保壓合格,但在被投訴方鋪貼瓷磚前,本人多次要求對地暖及給水管道再次進行保壓試驗,確認無滲漏后方可貼磚,被投訴方無正當理由明確拒絕,未履行施工前安全檢測義務,嚴重違反裝修施工規范,為后期管道漏水、爆管埋下嚴重安全隱患。
3.?明知墻面空鼓仍強行貼磚,嚴重違規施工
廚房鋪貼瓷磚期間,已發現墻面基層存在空鼓問題,鋪磚工人向工長反映,工長未給予回復,便直接在空鼓墻面上鋪貼瓷磚,嚴重違反施工規范,進一步加劇瓷磚空鼓、脫落風險。
4.?瓷磚大面積空鼓,質量嚴重不合格,遠超國標

瓷磚鋪貼完成后,經現場實測:

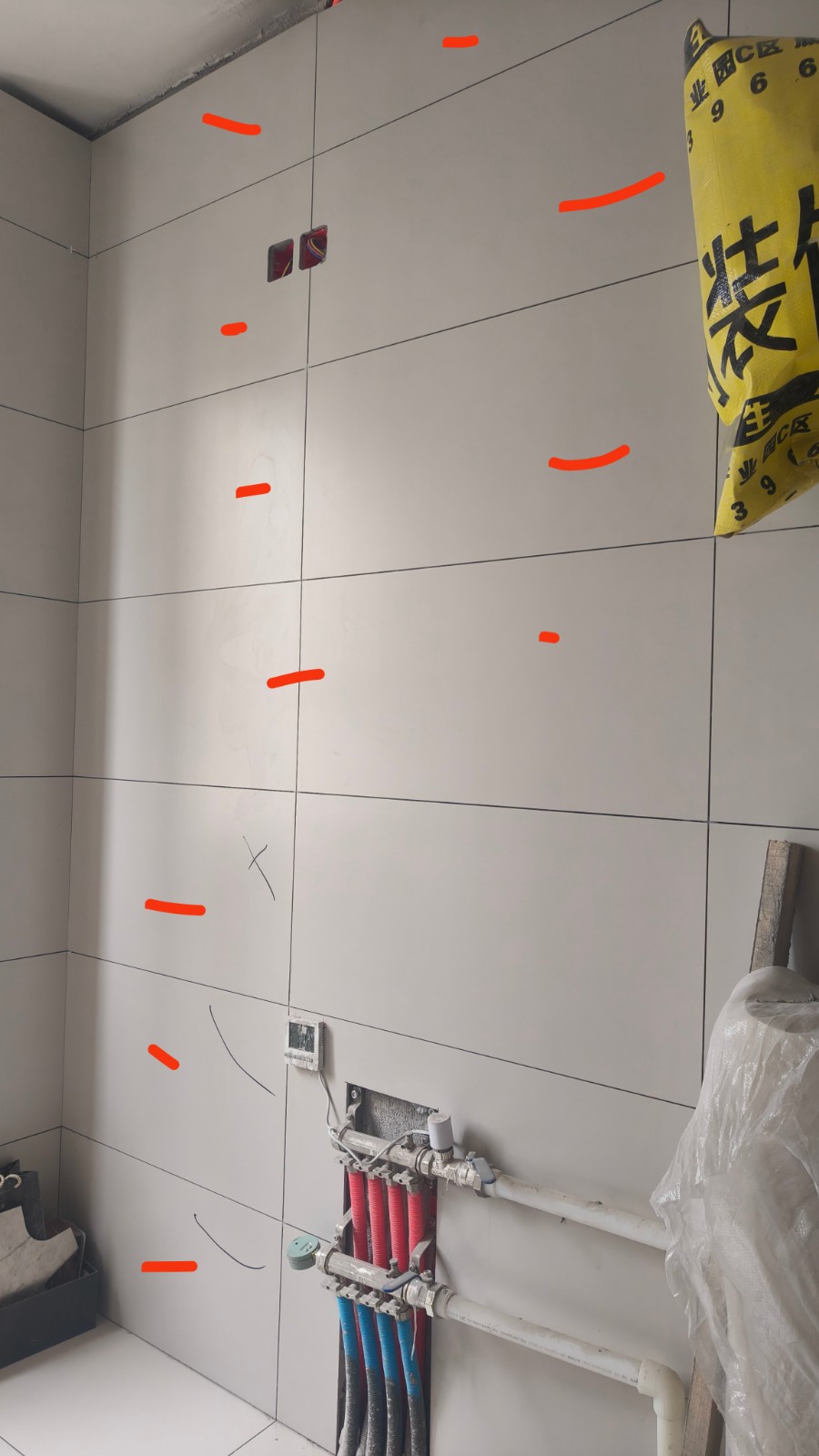

- 全屋地磚共計178塊,空鼓55處,空鼓率約30.90%
- 全屋墻磚共計346塊,空鼓97處,空鼓率約28.03%

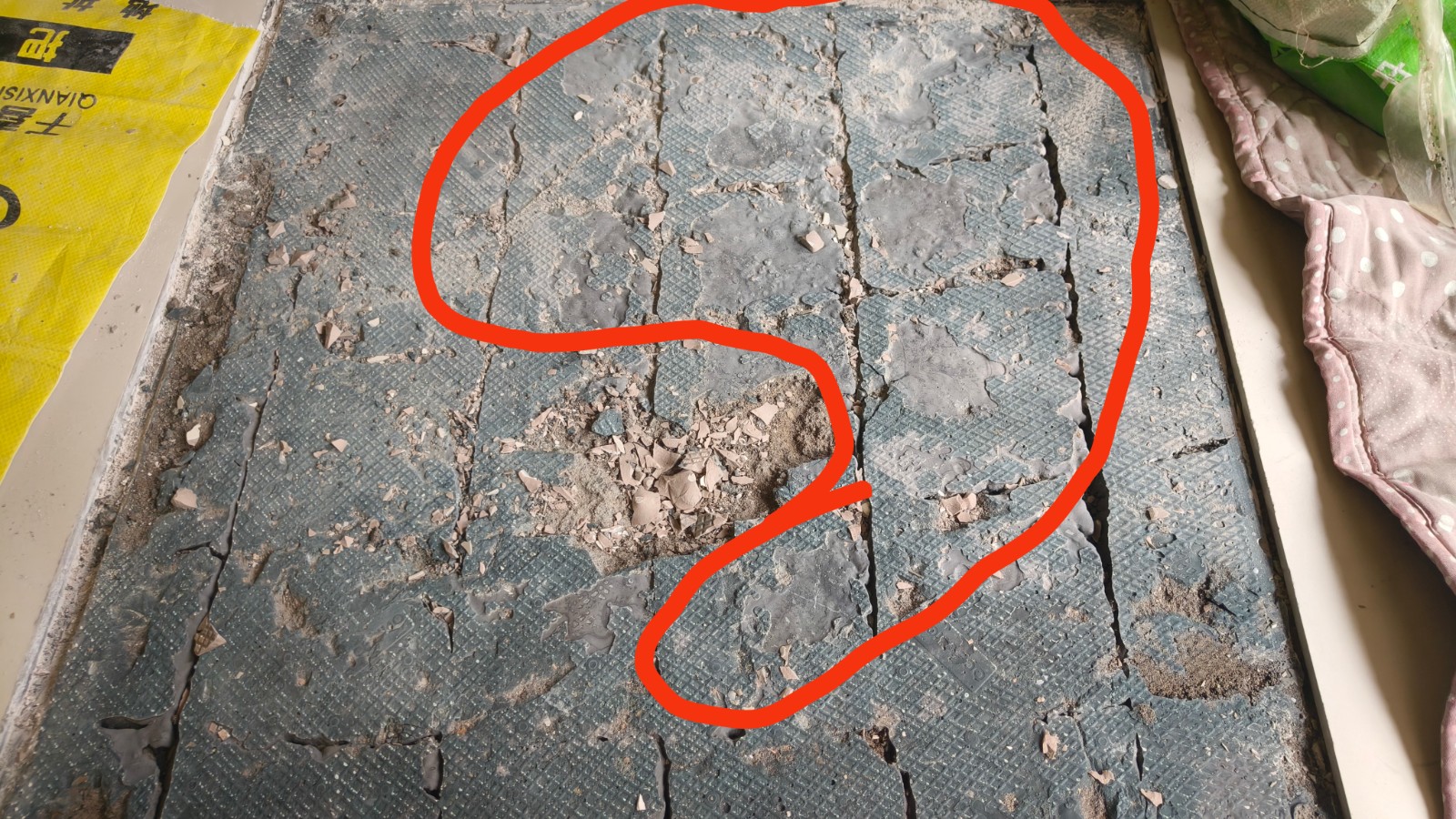

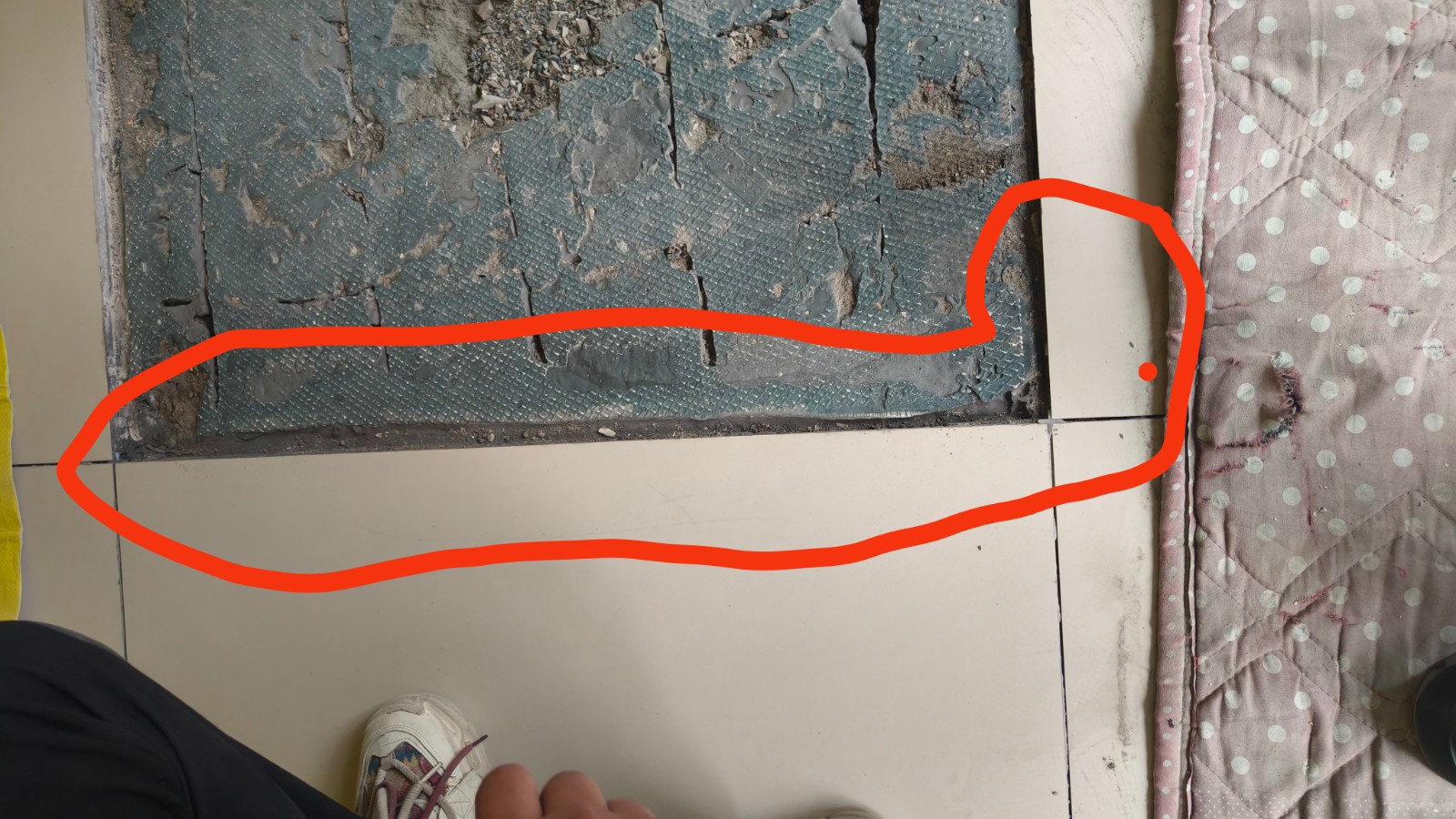

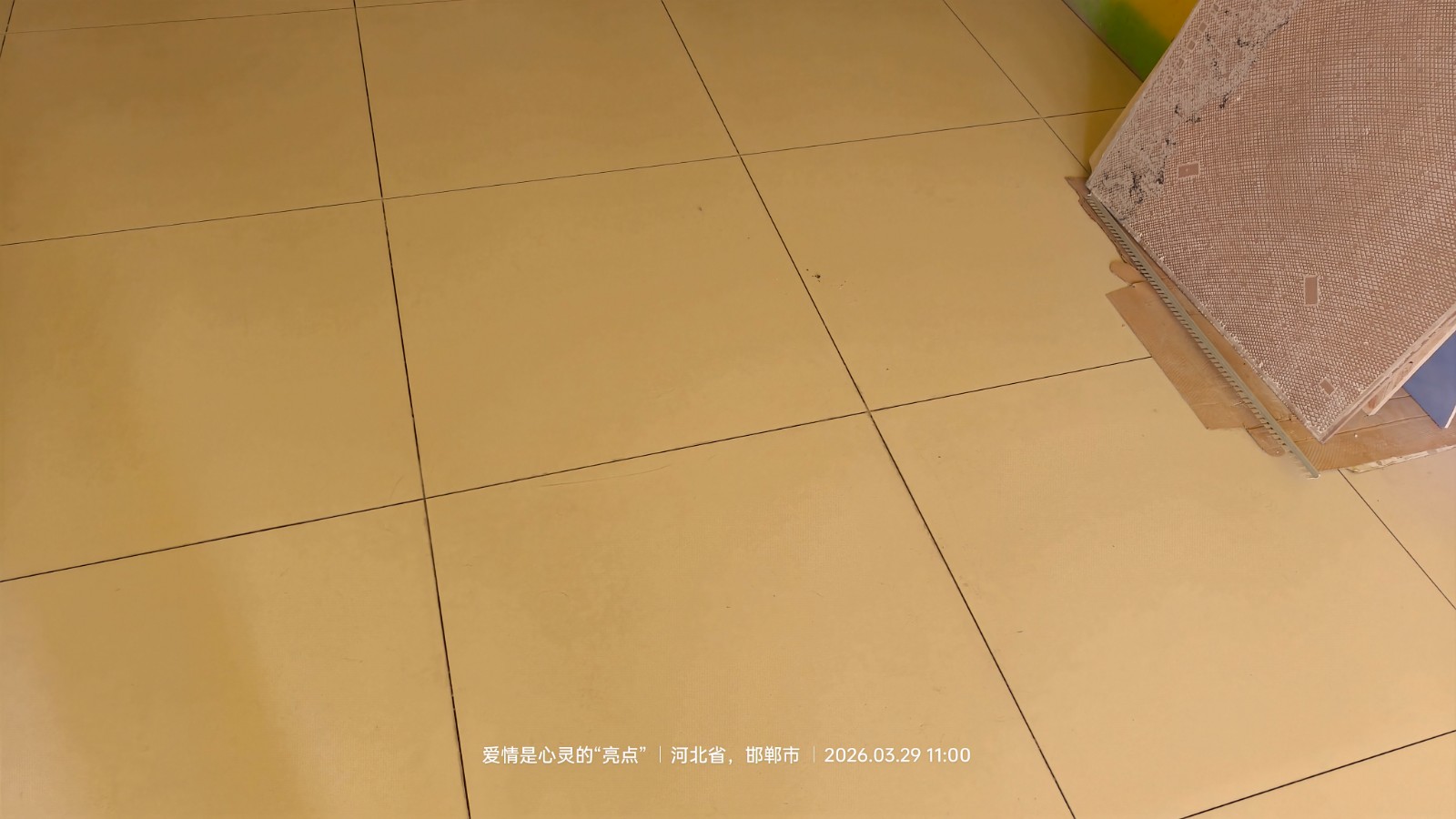

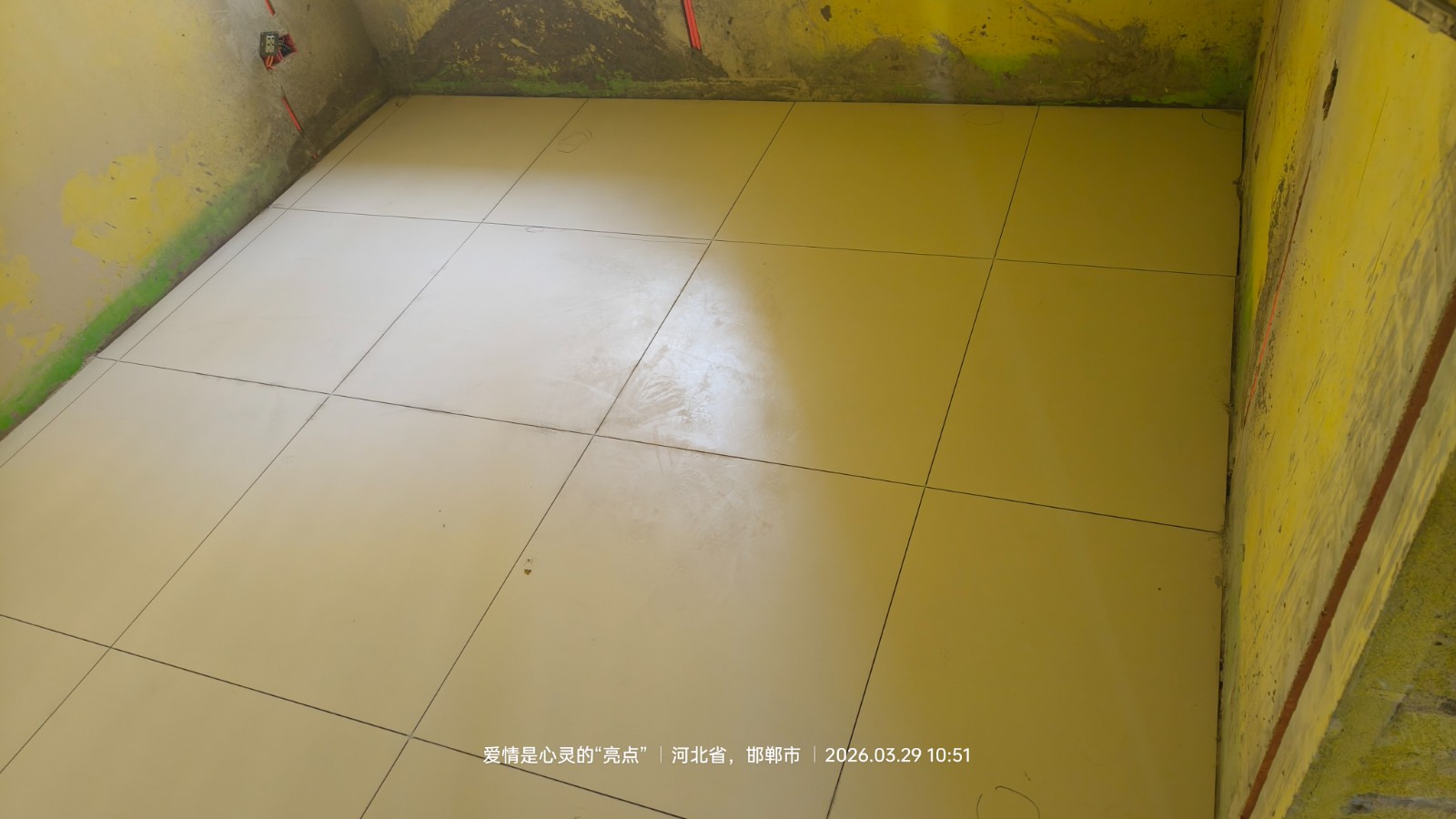

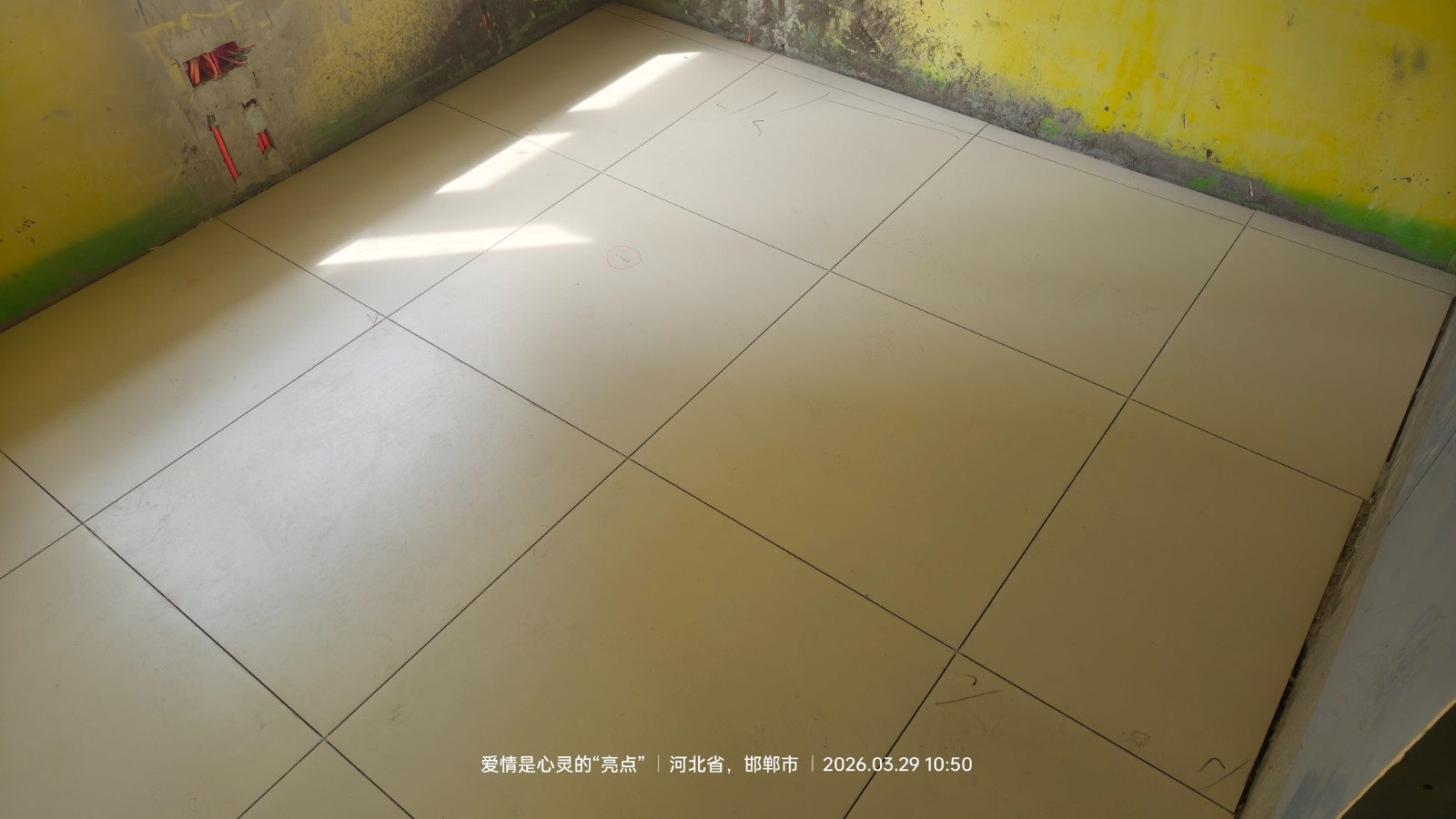

以上空鼓率遠高于《建筑裝飾裝修工程質量驗收標準》(GB50210-2018)規定的地磚空鼓≤3%、墻磚空鼓≤5%的合格標準,屬于嚴重施工質量不合格,已無法正常使用,必須全部拆除重做。
5.?承諾全屋監控未兌現,嚴重違約失信
簽訂合同時,被投訴方明確承諾提供全屋監控、可實時觀看裝修施工過程,但自開工至今未安裝、未兌現,屬于合同承諾未履行,嚴重違反誠信原則。
6.?施工人員在室內違規給電瓶充電,存在重大消防安全隱患
施工期間,被投訴方鋪磚工人擅自在房屋室內給電瓶充電,極易引發火災、觸電等安全事故,無視業主房屋安全,施工管理極其混亂。
7.?施工管理混亂,履約能力嚴重不足
從防水被人為破壞、修復不規范,到拒絕管道保壓,明知基層空鼓仍強行貼磚,再到瓷磚大面積空鼓、承諾監控不兌現、違規室內充電等一系列問題,足以證明被投訴方施工工藝不達標、現場管理混亂、缺乏基本質量管控與安全意識,已不具備繼續履行合同的能力和條件,合同目的無法實現。
三、投訴請求
1.?立即解除雙方簽訂的裝修施工合同,終止合作;
2.?責令被投訴方對全屋空鼓地磚、墻磚全部拆除并清場,恢復基層原狀;若拆除造成墻面/地面基層損壞,由裝修公司無償修復。
3.?退還本人已支付的裝修工程款62221.24元;
4.?賠償因施工質量問題造成的工期延誤、重新裝修等相關損失;
5.?承擔本次維權產生的相應合理費用。
